Maison de 149 M2 habitable à Villefranque en cours

Ouverture de chantier en juillet 2024

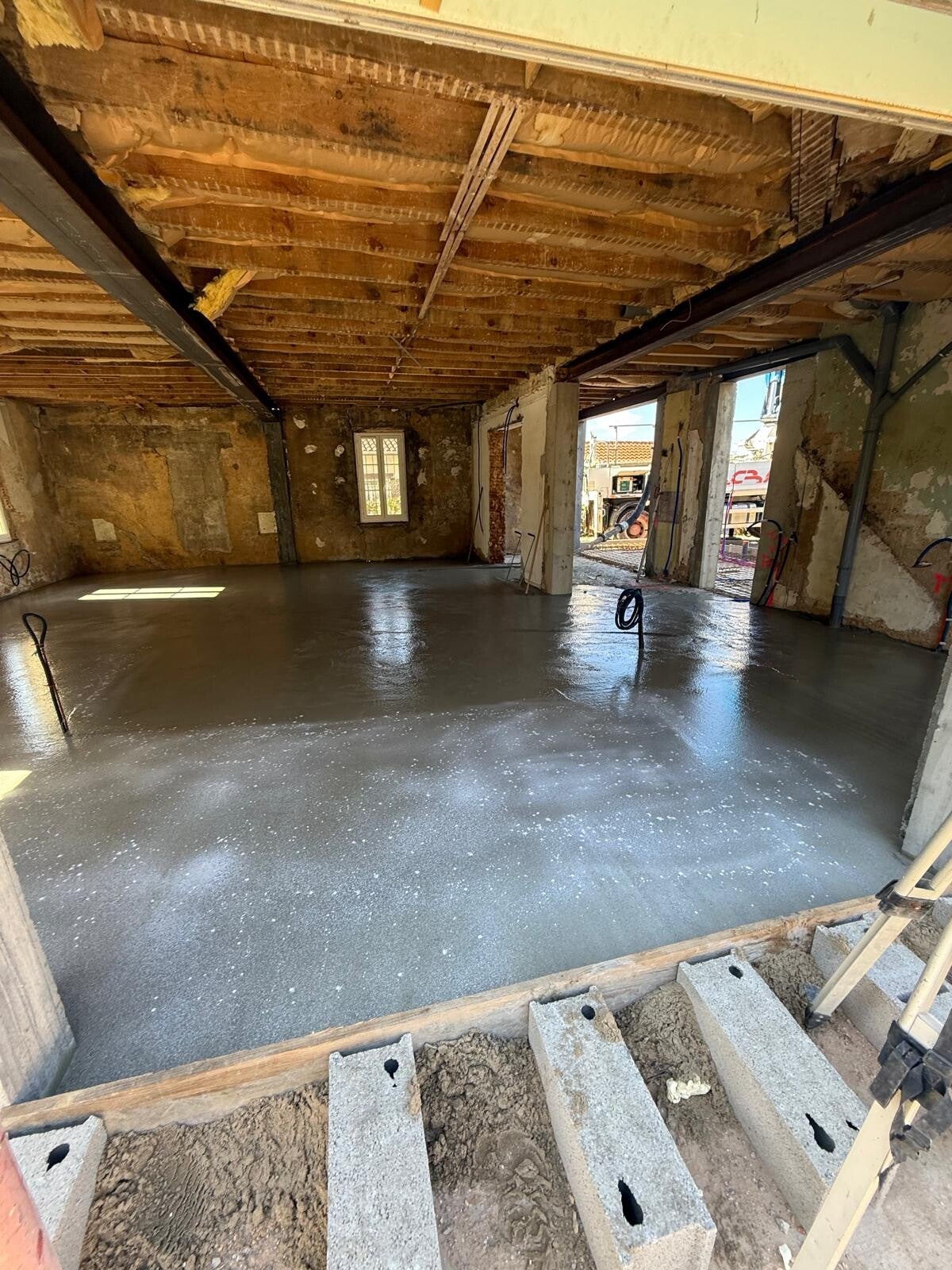

g2 défavorable, micro pieux ,longrines et dalle coulé au mois d'Août

Élévation de l'étage au mois de septembre et octobre

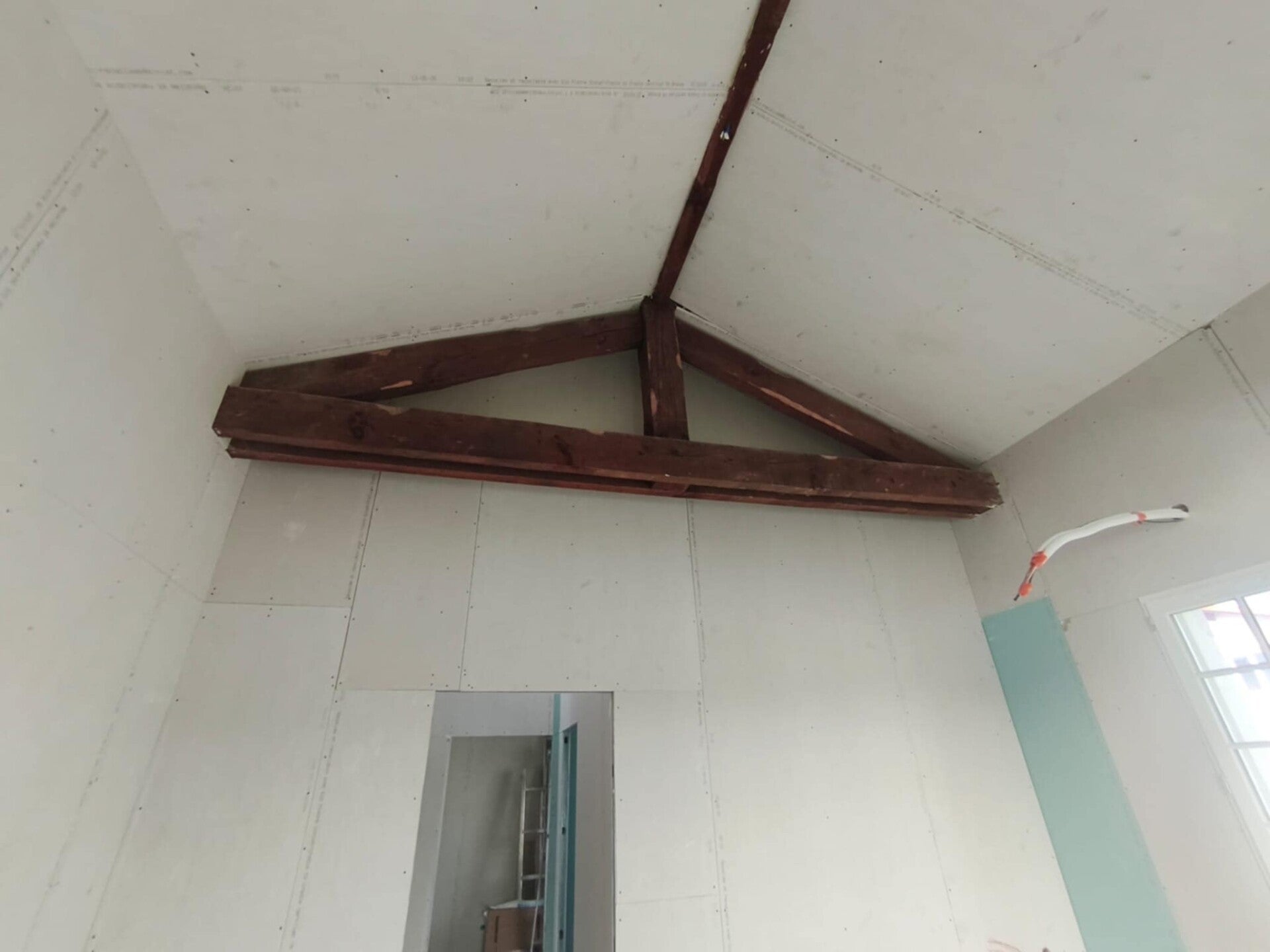

Charpente couverture débuté en suivant en octobre
Hors d'eau Hors d'air le 10 Novembre.

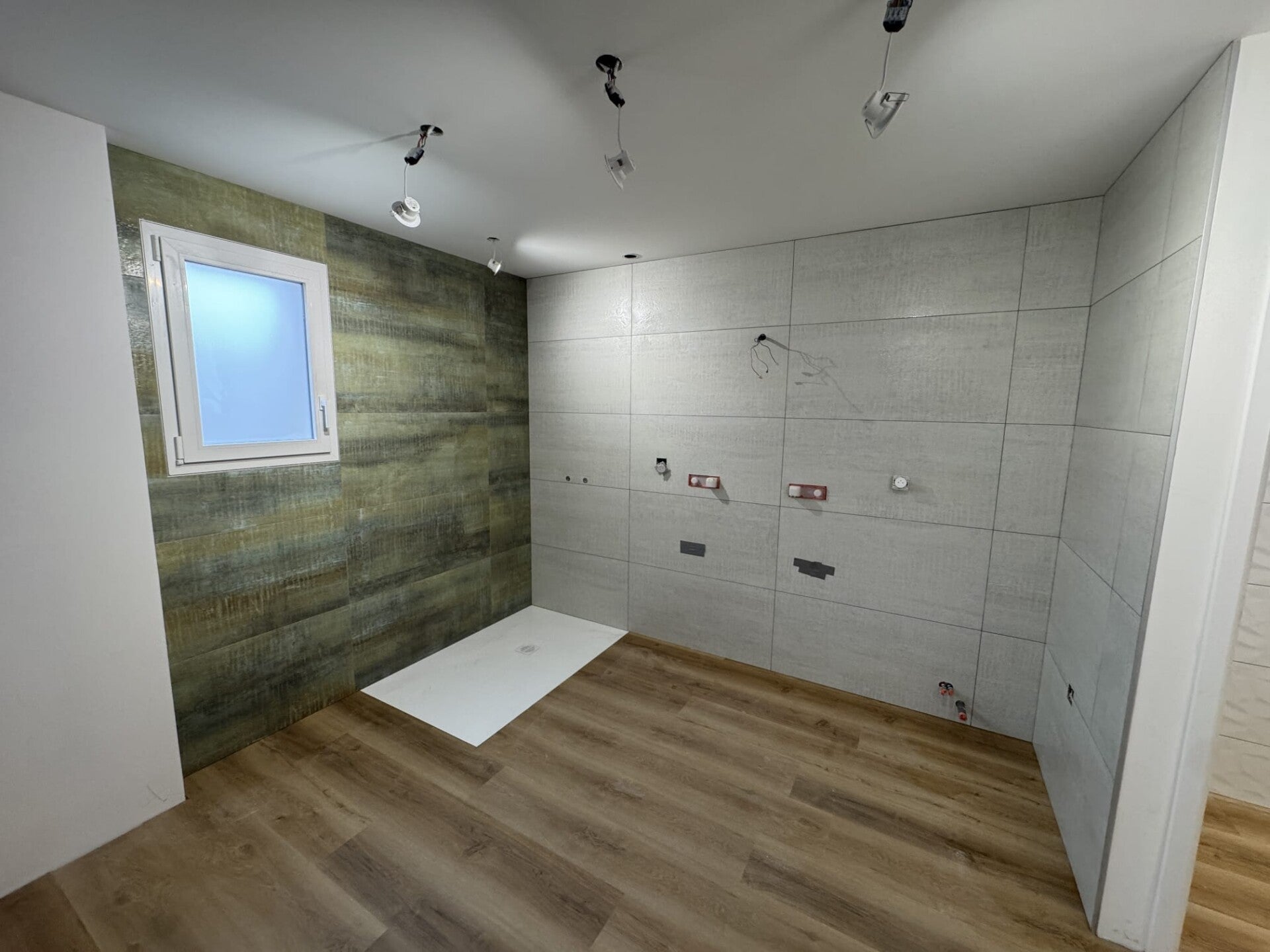

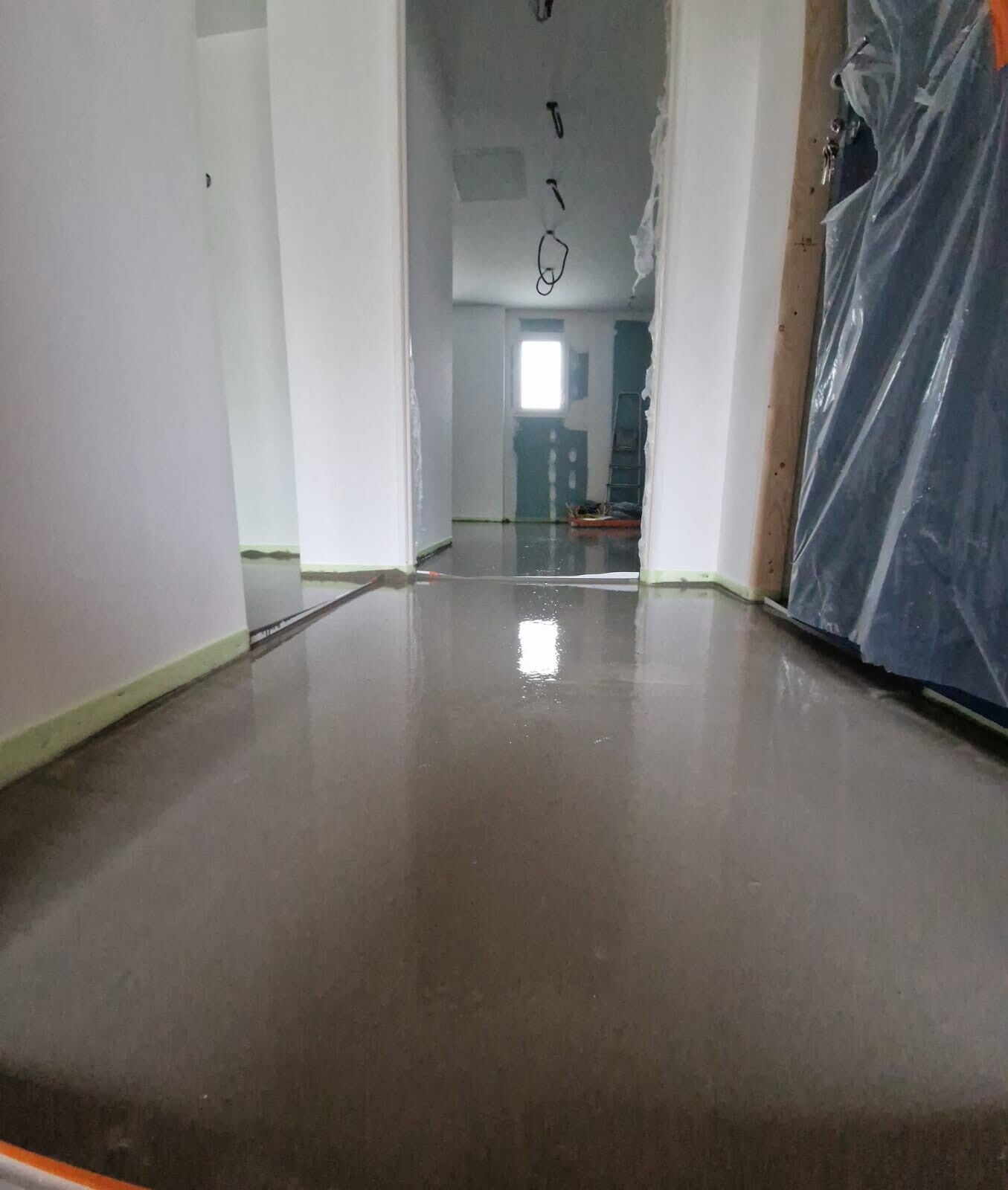

Passage des réseaux intérieurs en cours

Maison de 149 m2 habitable à Dax livrée en 10 mois

Ouverture de chantier mai 2023

Maison hors d'eau hors d'air en septembre 2023

Livraison en février 2024.
Soit moins de 10 mois ( aout compris)

Pour une maison de 150 m2 habitable et 35m2 de cellier, isolé, carrelé, et peint.

Rapidité, efficacité, travail de qualité

L'avantage de travailler avec des artisans de confiance

Maison Basque à Villefranque en cours

Ouverture de chantier Juillet 2023

Passage des réseaux puis coulage de la dalle du RDC prévu en juillet 2023

Novembre 2023 : élévation du RDC terminée, coulage de la dalle de l'étage, des balcons et de la pisine

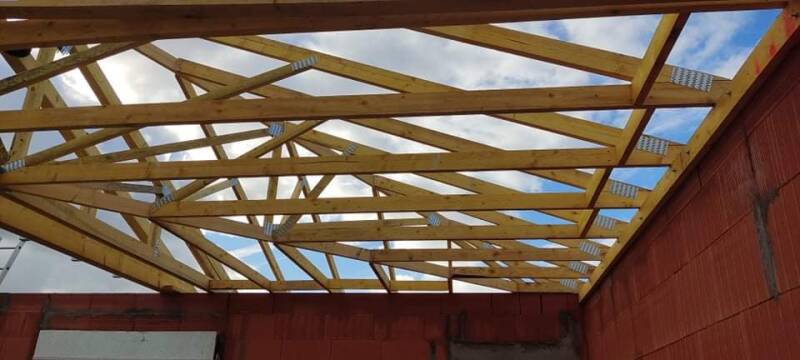

Décembre 2023 : élévation de l'étage et charpente couverture à venir

Janvier 2024 : électricité

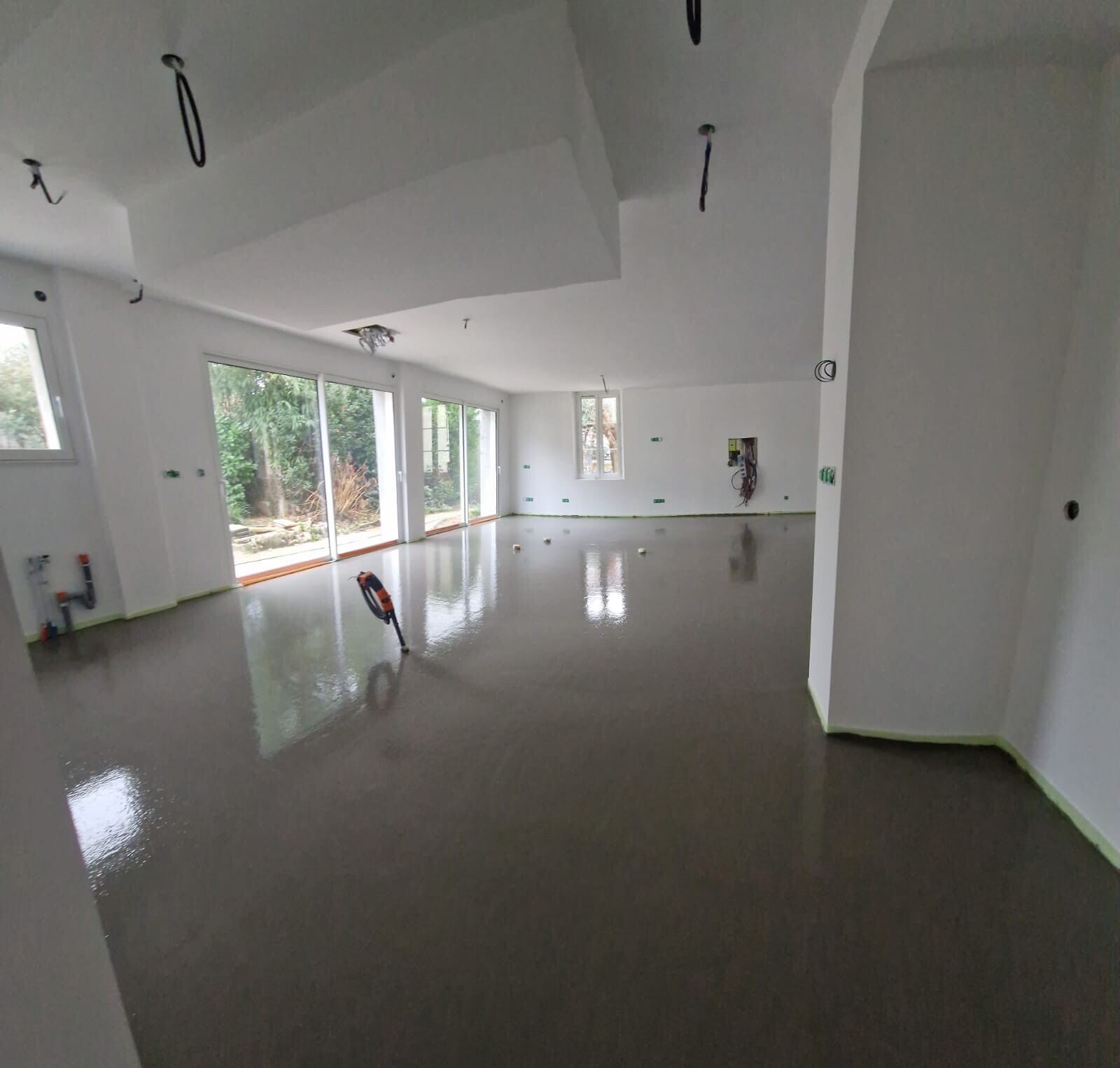

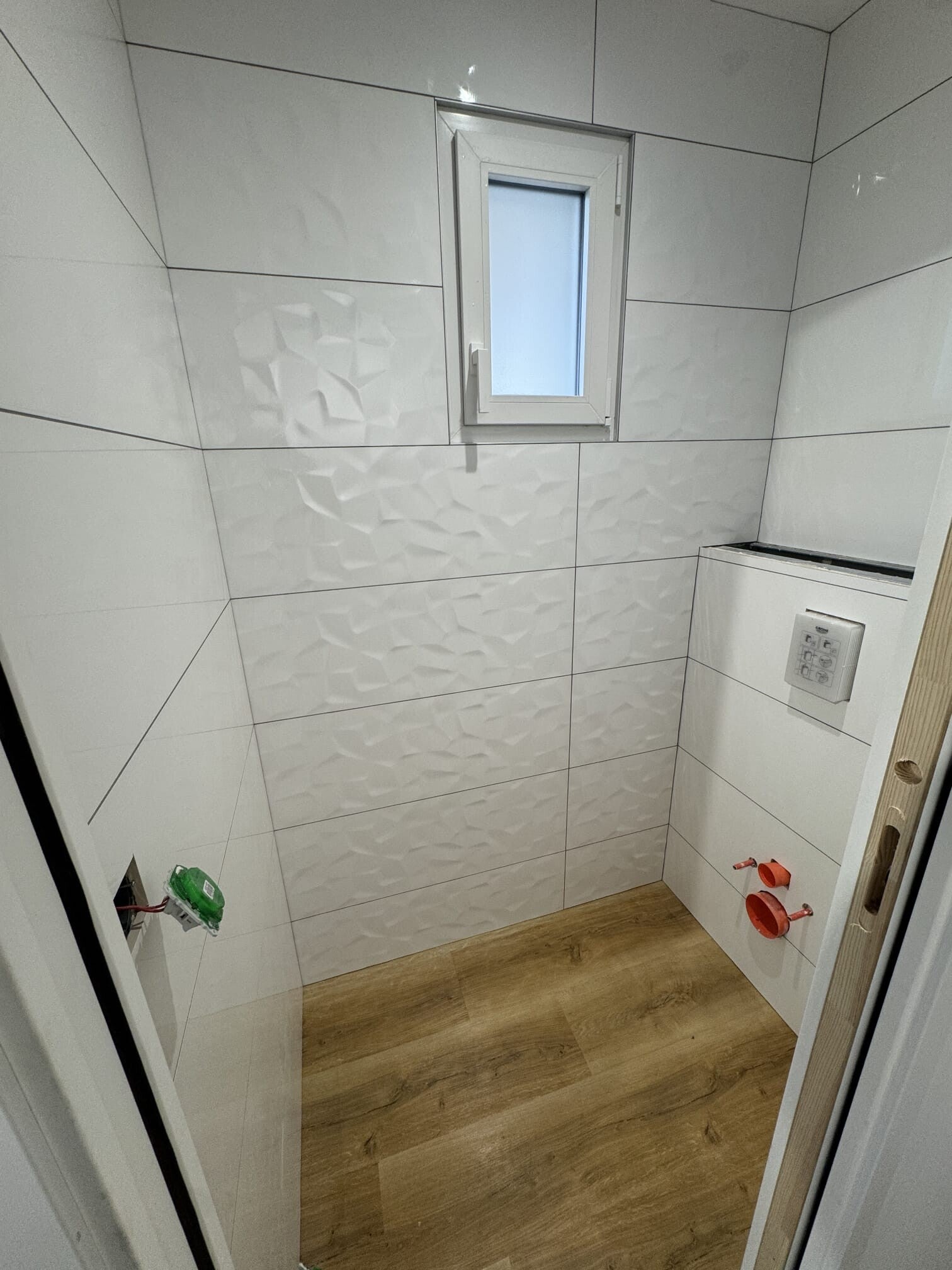

Février 2024 : 1er couche enduit et plâtrerie en cours

Livraison juin 2024

 maison de 103 m2 habitable A Dax,

Terrain acheté par le client en Juin 2021

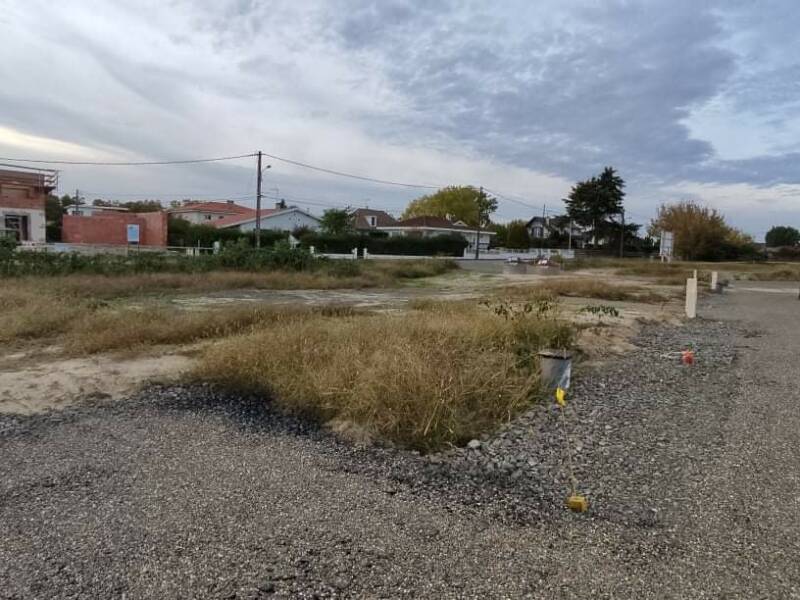

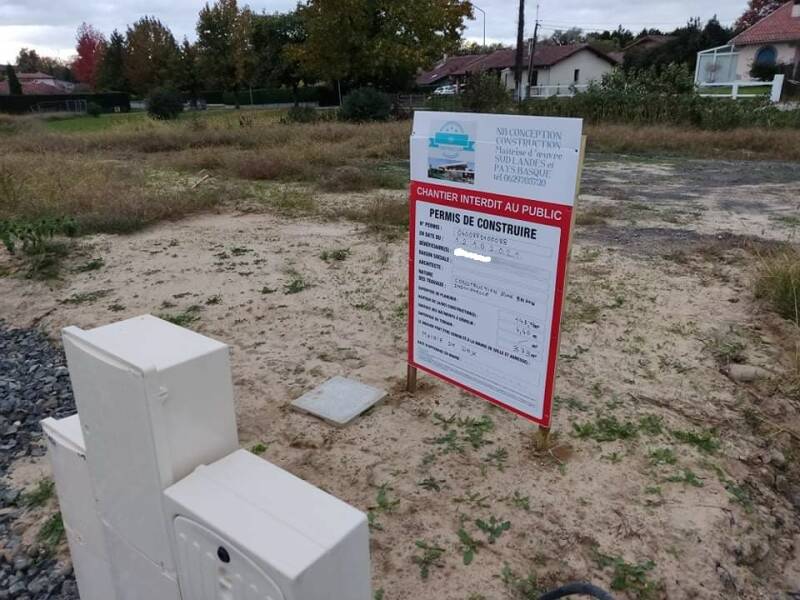

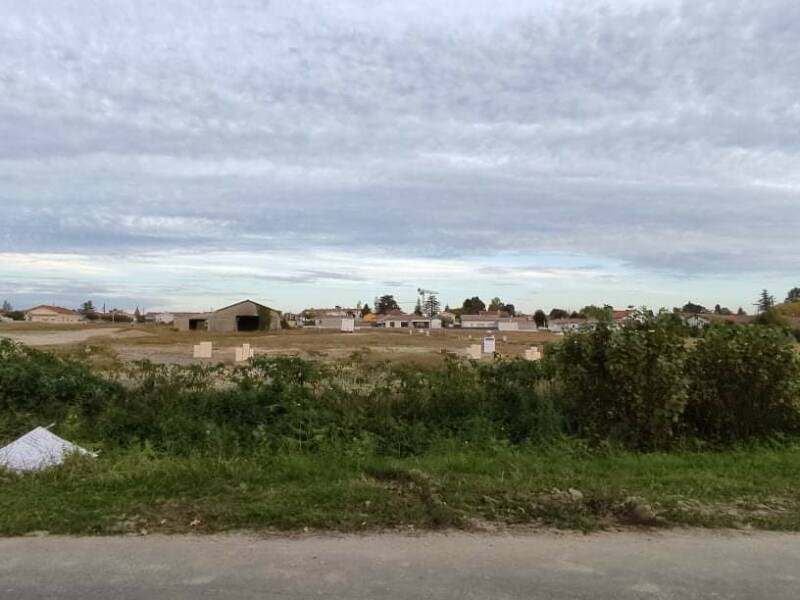

Réalisation du permis de construire, puis ouverture de chantier en novembre 2021

Livré en juin 2022,

Soit un délai de 8 mois peinture et revêtements de sol compris

DIVERS PROJETS  A VENIR ou en cours

Réalisation d'une villa de 136 m2

Saint martin de seignanx
